Wdrożenie ERP - etapy, koszty i sekrety sukcesu

28 maja 2026

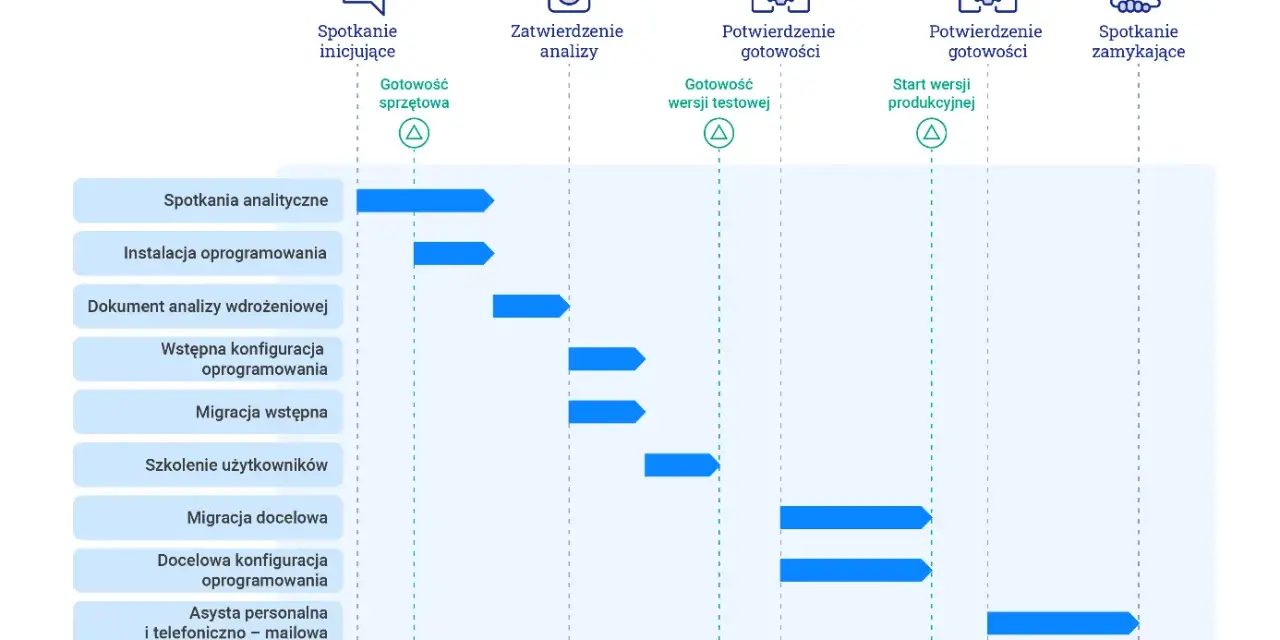

Wykres przedstawia etapy wdrożenia ERP: od spotkania inicjującego, przez analizy, instalację, konfigurację, migrację, szkolenia, aż po start produkcyjny i spotkanie zamykające.

Spis treści

W praktyce wdrożenie ERP porządkuje trzy rzeczy naraz: dane, procesy i odpowiedzialności. Jeśli projekt jest dobrze prowadzony, firma szybciej zamyka miesiąc, lepiej kontroluje produkcję i ogranicza ręczne przepisywanie informacji między działami. Jeśli jest przygotowany słabo, system tylko przenosi stare problemy do nowego interfejsu. Poniżej pokazuję, jak wygląda cały proces, ile trwa, z czego składa się budżet i na co zwrócić uwagę po stronie IT oraz organizacji.

Najważniejsze elementy sukcesu to zakres, dane i decyzje

  • ERP nie jest zwykłą instalacją programu - to zmiana sposobu pracy całej firmy.
  • Najpierw trzeba opisać procesy, dopiero potem wybierać moduły, integracje i zakres personalizacji.
  • Termin projektu zależy głównie od złożoności procesów, jakości danych i liczby integracji.
  • Budżet obejmuje więcej niż licencję - liczą się też analiza, migracja danych, szkolenia i wsparcie po starcie.
  • Najczęstsze błędy to zbyt szeroki zakres, słabe dane źródłowe i zbyt małe zaangażowanie kadry zarządzającej.
  • Dobrze przygotowany dział IT skraca start i zmniejsza ryzyko przestoju po uruchomieniu systemu.

Co właściwie obejmuje wdrożenie ERP w firmie

ERP to nie tylko program do faktur czy magazynu. To zintegrowany system, który spina finanse, sprzedaż, zakupy, produkcję, logistykę, raportowanie, a często także kadry, serwis i controlling. W firmie produkcyjnej największą zmianę widać wtedy, gdy dane o zamówieniu, materiale, zleceniu i wysyłce przestają żyć w osobnych arkuszach i zaczynają tworzyć jeden spójny obieg informacji.

Ja patrzę na taki projekt jak na połączenie pracy biznesowej i IT. Biznes definiuje reguły działania, a IT odpowiada za architekturę, uprawnienia, bezpieczeństwo, kopie zapasowe, wydajność i integracje z innymi systemami. Sama technologia daje niewiele, jeśli procesy są opisane pobieżnie albo każdy dział rozumie je inaczej.

Dlatego sensowne wdrożenie zaczyna się od decyzji, co system ma obsługiwać od razu, a co dopiero w drugiej fazie. To ważne, bo próba objęcia wszystkiego naraz zwykle kończy się przeciążeniem zespołu, rozmyciem odpowiedzialności i wzrostem kosztów. Kiedy zakres jest już jasny, można przejść do samego przebiegu prac.

Schemat procesu wdrożenia ERP: planowanie, wybór systemu, instalacja, migracja danych, szkolenie, testy, uruchomienie i ciągłe usprawnienia.

Jak przebiega proces od analizy do stabilizacji

Najlepiej myśleć o wdrożeniu jak o kilku powiązanych etapach, a nie jednym wielkim skoku na nowy system. W praktyce to właśnie kolejność prac decyduje o tym, czy projekt będzie przewidywalny, czy zamieni się w serię gaszenia pożarów.

Etap Co się dzieje Na co uważać
Analiza przedwdrożeniowa Mapowanie procesów, celów, ryzyk i zakresu. Tu zapada decyzja, co system ma realnie obsługiwać. Bez tego łatwo kupić funkcje, które nie pasują do firmy.
Projekt rozwiązania Ustalenie modułów, uprawnień, raportów, integracji i reguł biznesowych. To zwykle najważniejszy moment dla budżetu i harmonogramu.
Konfiguracja i personalizacja Dostosowanie systemu do uzgodnionych procesów. Zbyt wiele modyfikacji utrudnia późniejsze aktualizacje i zwiększa koszt utrzymania.
Migracja danych Import kartotek, stanów magazynowych, kontrahentów, indeksów i historii, jeśli jest potrzebna. Jeśli dane źródłowe są brudne, nowy system tylko odziedziczy bałagan.
Testy i szkolenia Sprawdzenie scenariuszy biznesowych, testy akceptacyjne użytkowników oraz trening zespołu. UAT, czyli testy akceptacyjne użytkowników, powinno obejmować realne przypadki pracy, a nie tylko kliknięcie kilku ekranów.
Uruchomienie i stabilizacja Przełączenie na nowy system, wsparcie startowe i dopinanie poprawek po go-live. Hypercare, czyli intensywne wsparcie po starcie, często decyduje o tym, czy użytkownicy zaakceptują system.

W firmach produkcyjnych szczególnie ważny jest moment przełączenia, bo trzeba zsynchronizować produkcję, magazyn, zamówienia i często także dostawy od poddostawców. Im lepiej rozpisany plan uruchomienia, tym mniejsze ryzyko przestoju. To prowadzi do kolejnego pytania: ile taki projekt naprawdę trwa.

Ile trwa projekt i od czego naprawdę zależy termin

Na czas wdrożenia wpływa mniej sama branża, a bardziej złożoność procesów, liczba użytkowników i zakres integracji. W prostych projektach można zamknąć się w kilku miesiącach, ale przy większych organizacjach trzeba liczyć się z wieloma kwartałami pracy. Sama analiza i przygotowanie wymagań często zajmują kilka tygodni, a przy rozbudowanych firmach nawet dłużej.

Skala projektu Orientacyjny czas Typowy zakres
Prosty start 3-6 miesięcy Kilka modułów, niewiele integracji, gotowe procesy i ograniczona personalizacja.
Średnia firma produkcyjna 6-12 miesięcy Finanse, handel, magazyn, produkcja, raportowanie i kilka połączeń z innymi systemami.
Złożone wdrożenie 12-24 miesiące Wiele oddziałów, duża liczba użytkowników, migracja historyczna i rozbudowane testy.

Najbardziej wydłużają projekt trzy rzeczy: dużo personalizacji, słaba jakość danych wejściowych i zbyt wolne decyzje po stronie firmy. Dodatkowe moduły też mają znaczenie, ale zwykle nie one są prawdziwym hamulcem. Czas skraca raczej konsekwencja w decyzjach niż przyspieszanie samego wdrożenia technicznego.

  • Liczba modułów - im więcej obszarów obejmuje projekt, tym więcej zależności do uporządkowania.
  • Integracje - połączenia z MES, WMS, BI, e-commerce czy systemami maszynowymi wymagają testów i uzgodnień.
  • Jakość danych - czyszczenie kartotek i słowników potrafi zabrać więcej czasu niż sama konfiguracja.
  • Dostępność kluczowych osób - jeśli właściciele procesów są zajęci „na pół gwizdka”, projekt natychmiast zwalnia.
  • Poziom zmian organizacyjnych - im większa zmiana sposobu pracy, tym więcej szkoleń i testów użytkowników.

Jeżeli termin jest mocno napięty, lepiej rozważyć wdrożenie etapowe niż próbować zamknąć wszystko w jednym terminie. To podejście częściej daje kontrolę niż spektakularne deklaracje. Po czasie naturalnie pojawia się temat budżetu.

Z czego składa się budżet i jakie są realne widełki

W kosztach ERP łatwo zatrzymać się na licencji albo abonamencie, a to tylko fragment całego rachunku. W praktyce płaci się też za analizę, konfigurację, migrację danych, integracje, szkolenia, testy i wsparcie po uruchomieniu. Jak podaje Humansoft, przy 10 stanowiskach w firmie produkcyjnej sam koszt licencji może wynosić około 100-150 tys. zł, a wdrożenie i szkolenia kolejne 60-80 tys. zł. To dobrze pokazuje, że całkowity koszt projektu szybko rośnie poza samą cenę oprogramowania.

Składnik budżetu Co obejmuje Co zwykle podbija koszt
Licencja lub abonament Dostęp do systemu, liczba użytkowników i modułów. Większa liczba stanowisk, wyższy poziom funkcji, model chmurowy lub lokalny.
Analiza i projekt Warsztaty, opis procesów, decyzje funkcjonalne. Złożone procesy, wiele lokalizacji, brak uporządkowanej dokumentacji.
Konfiguracja i rozwój Ustawienia systemu, raporty, workflow, ewentualne modyfikacje. Duża liczba wyjątków biznesowych i personalizacji.
Migracja danych Czyszczenie, mapowanie i import danych źródłowych. Nieuporządkowane kartoteki, duża historia, wiele źródeł danych.
Integracje Połączenia z MES, WMS, CRM, BI, e-commerce i innymi aplikacjami. Stare systemy bez API, niestandardowe formaty i dodatkowe testy.
Szkolenia i start Szkolenie użytkowników, testy, wsparcie go-live. Duża liczba osób, praca zmianowa, szeroki zakres procesów.
Utrzymanie Aktualizacje, serwis, administracja i wsparcie techniczne. Wysokie wymagania SLA, częste zmiany, rozbudowane środowisko IT.
Orientacyjnie mały zakres wdrożenia może zamknąć się w przedziale 50-150 tys. zł, średnia firma produkcyjna zwykle liczy budżet w granicach 150-500 tys. zł, a rozbudowane projekty z wieloma integracjami i personalizacją potrafią przekroczyć 500 tys. zł i wejść w obszar kilku milionów. To są widełki, nie cennik, ale dobrze ustawiają oczekiwania. Budżet rozjeżdża się zwykle nie na licencji, tylko na dodatkach, które pojawiają się później.

W praktyce warto od razu założyć także rezerwę na nieprzewidziane zmiany, najlepiej na poziomie 10-15% budżetu projektu. To nie jest nadmiar ostrożności, tylko normalna ochrona przed poprawkami wynikającymi z doprecyzowania procesów. Kiedy pieniądze są już policzone, trzeba pilnować błędów, które najczęściej wywracają projekt od środka.

Najczęstsze błędy, które psują projekt

Najdroższe pomyłki to zwykle te, które na początku wyglądają jak oszczędność. W ERP bardzo często przegrywa nie technologia, tylko sposób prowadzenia projektu. Poniżej są błędy, które widzę najczęściej i które naprawdę mają wpływ na efekt końcowy.

  • Zbyt szeroki zakres na start - próba wdrożenia wszystkiego naraz rozmywa priorytety i wydłuża testy.
  • Brak sponsora zarządczego - jeśli kierownictwo nie wspiera projektu, decyzje będą przeciągane tygodniami.
  • Słabe dane źródłowe - brudne kartoteki, duplikaty i brak słowników przenoszą chaos do nowego systemu.
  • Nadmierna personalizacja - jeśli każda stara praktyka ma dostać własny wyjątek, system szybko robi się drogi i trudny w utrzymaniu.
  • Testowanie tylko przez IT - technicznie wszystko może działać, a użytkownik i tak nie będzie w stanie pracować.
  • Szkolenie traktowane jak formalność - jednorazowy pokaz interfejsu nie buduje realnej gotowości do pracy.
  • Brak planu przełączenia - bez cutover planu, czyli harmonogramu zamiany starego systemu na nowy, łatwo o przestój.
  • Za mało czasu po starcie - po go-live trzeba przewidzieć okres stabilizacji, a nie od razu zamykać projekt.

W wielu wdrożeniach powtarza się jeszcze jeden problem: chęć odwzorowania starego chaosu w nowym narzędziu. To zwykle nie ma sensu. ERP ma uprościć i ujednolicić pracę, a nie tylko przenieść stare przyzwyczajenia do nowego interfejsu. Skoro wiemy już, czego unikać, warto przejść do tego, co musi być gotowe po stronie firmy i IT.

Co musi być gotowe po stronie firmy i działu IT

Najsprawniej idą projekty, w których przed startem uporządkowano kilka bardzo konkretnych obszarów. Nie brzmi to efektownie, ale właśnie te rzeczy decydują o tym, czy wdrożenie będzie przewidywalne. W firmie produkcyjnej liczy się nie tylko biznesowy opis procesu, lecz także to, czy dział IT potrafi utrzymać środowisko testowe, integracje i bezpieczeństwo danych.

Obszar Minimum przed startem Dlaczego to ważne
Procesy Opis przyszłego sposobu pracy, odpowiedzialności i wyjątków. Bez tego system odwzoruje przypadkowe nawyki zamiast docelowego modelu działania.
Dane Czyste kartoteki, słowniki, indeksy i zweryfikowane stany początkowe. Błędy w danych źródłowych przechodzą do nowego ERP i psują raporty.
Zespół Właściciele procesów, key users i osoby decyzyjne. Ktoś musi zatwierdzać zmiany i testować scenariusze z perspektywy codziennej pracy.
IT Środowisko testowe, backup, monitoring, uprawnienia i plan odtworzenia. Zmniejsza to ryzyko przestoju i ułatwia szybkie przywrócenie pracy po błędzie.
Integracje Lista systemów do połączenia i odpowiedzialność za każdy interfejs. Bez tego integracje stają się najdroższą i najbardziej spóźnioną częścią projektu.
Bezpieczeństwo Role, logi, zasady dostępu i polityka danych. W ERP gromadzi się dużo danych operacyjnych i finansowych, więc kontrola dostępu jest krytyczna.

Warto też od razu rozróżnić pojęcia. Key user to pracownik, który dobrze zna proces i testuje system z perspektywy codziennej pracy. UAT to testy akceptacyjne użytkowników, czyli sprawdzenie, czy system rzeczywiście obsługuje scenariusze firmy. A cutover to zaplanowane przełączenie z jednego systemu na drugi. Te trzy elementy często przesądzają o jakości startu.

Jeśli dział IT ma tu do odegrania rolę większą niż tylko „zainstalować i pilnować serwera”, trzeba to nazwać wprost już na początku. Wtedy łatwiej wybrać system i partnera, który naprawdę udźwignie projekt, a nie tylko dobrze wygląda na prezentacji.

Jak wybrać system i partnera wdrożeniowego

Tu nie chodzi o to, kto pokaże najładniejsze demo. Ja zawsze sprawdzam, czy system pasuje do realnych procesów produkcyjnych, czy ma sensowne możliwości integracji i czy dostawca potrafi prowadzić zmianę bez chaosu. W ERP za dużo kosztują potem wszystkie odpowiedzi w stylu „to da się zrobić, ale jako dodatkowy projekt”.

Kryterium Co sprawdzić Sygnał ostrzegawczy
Dopasowanie branżowe Czy system obsługuje listy materiałowe, marszruty, MRP, partie, numery seryjne i rozliczanie produkcji. Demo bez scenariusza produkcyjnego albo odpowiedzi typu „to się jakoś obejdzie”.
Architektura IT API, środowiska testowe, uprawnienia, backup, monitoring i sposób aktualizacji. Brak konkretnej odpowiedzi na pytania techniczne lub wszystko „do ustalenia później”.
Metodyka projektu Harmonogram, kamienie milowe, zasady akceptacji i zarządzanie zmianą. Obietnica szybkiego startu bez pisemnego planu i bez kryteriów odbioru.
Wsparcie po starcie SLA, czas reakcji, zakres wsparcia i okres stabilizacji. Wsparcie ograniczone do godzin biurowych bez jasnych priorytetów dla go-live.
Referencje Wdrożenia w podobnej skali i w podobnej branży. Same ogólne historie sukcesu bez konkretów operacyjnych.
Transparentność kosztów Stawki za rozwój, dodatkowe integracje i zmiany zakresu. Niejasne dopłaty za każdą modyfikację i brak wyceny scenariuszy granicznych.
Model wdrożenia też ma znaczenie. Chmura zmniejsza ciężar utrzymania po stronie IT i ułatwia aktualizacje, a system lokalny daje większą kontrolę nad środowiskiem i bywa wygodniejszy przy starszych integracjach. W produkcji często kończy się to rozwiązaniem hybrydowym, bo część danych i usług działa lokalnie, a część w modelu usługowym. Taki wybór nie jest modą ani dogmatem, tylko decyzją o ryzyku, kosztach i zakresie kontroli.

Jeżeli partner od razu rozumie różnicę między sprzedażą licencji a prowadzeniem zmiany w firmie, to zwykle dobry znak. A zanim projekt ruszy na serio, warto jeszcze przygotować kilka rzeczy po swojej stronie.

Co przygotować przed pierwszym warsztatem, żeby nie spalić startu

Jeśli miałbym wskazać jeden moment, który najbardziej wpływa na powodzenie projektu, byłby to pierwszy miesiąc. To wtedy firma decyduje, czy idzie w stronę uporządkowanego wdrożenia, czy w stronę długiej serii doprecyzowań. Im lepiej przygotowany start, tym mniej kosztownych niespodzianek później.

  • Wyniki biznesowe - opisz, co ma się poprawić: czas realizacji zamówień, kontrola zapasów, terminowość produkcji, jakość danych.
  • Mapa procesów - spisz, jak dziś działa sprzedaż, zakupy, magazyn, produkcja i raportowanie.
  • Lista raportów i dokumentów - wskaż, czego firma naprawdę potrzebuje po starcie.
  • Audyt danych - sprawdź, które kartoteki trzeba oczyścić, scalić lub uzupełnić.
  • Lista integracji - wypisz wszystkie systemy, z którymi ERP ma się komunikować.
  • Właściciele decyzji - ustal, kto odpowiada za proces i kto zatwierdza zmiany.
  • Okno na testy i przełączenie - zaplanuj czas na UAT, poprawki i stabilizację po starcie.
  • Rezerwa budżetowa - zostaw 10-15% na zmiany, których nie da się przewidzieć na początku.

Dobrze przygotowany projekt ERP nie zaczyna się od instalacji, tylko od uporządkowania tego, jak firma naprawdę pracuje. Im szybciej zespół nazwie procesy, dane i odpowiedzialności, tym mniejsze ryzyko, że nowy system będzie tylko droższą wersją starego chaosu.

FAQ - Najczęstsze pytania

Wdrożenie ERP to proces integracji systemu zarządzania zasobami przedsiębiorstwa, który porządkuje dane, procesy i odpowiedzialności. To nie tylko instalacja oprogramowania, ale kompleksowa zmiana sposobu pracy całej firmy, obejmująca finanse, sprzedaż, produkcję i inne obszary.

Czas wdrożenia ERP zależy od złożoności procesów, liczby użytkowników i integracji. Proste projekty trwają 3-6 miesięcy, średnie firmy produkcyjne 6-12 miesięcy, a złożone wdrożenia mogą zająć 12-24 miesiące lub dłużej.

Budżet obejmuje licencje/abonament, analizę, projekt, konfigurację, rozwój, migrację danych, integracje, szkolenia, start i utrzymanie. Koszty licencji to tylko część; reszta to usługi, które często stanowią większość wydatków.

Najczęstsze błędy to zbyt szeroki zakres na start, brak sponsora zarządczego, słabe dane źródłowe, nadmierna personalizacja, testowanie tylko przez IT, brak planu przełączenia i za mało czasu na stabilizację po starcie.

Firma powinna przygotować opis procesów, czyste dane, zaangażowany zespół (właścicieli procesów, key userów), środowisko IT (testowe, backup), listę integracji i politykę bezpieczeństwa. To klucz do przewidywalnego i udanego projektu.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

wdrożenie erp wdrożenie erp w firmie produkcyjnej etapy wdrożenia erp koszt wdrożenia erp

Udostępnij artykuł

Arkadiusz Lewandowski

Arkadiusz Lewandowski

Nazywam się Arkadiusz Lewandowski i od 11 lat zajmuję się tematyką przemysłu, techniki oraz zarządzania produkcją. Moje zainteresowanie tymi obszarami zaczęło się już w trakcie studiów, kiedy zafascynowały mnie procesy produkcyjne i innowacje technologiczne. Lubię dzielić się wiedzą na temat efektywności w zarządzaniu oraz nowoczesnych rozwiązań, które mogą pomóc firmom w optymalizacji ich działań. W mojej pracy koncentruję się na analizie aktualnych trendów oraz porównywaniu różnych podejść do problemów, które napotykają przedsiębiorstwa. Staram się przedstawiać skomplikowane zagadnienia w przystępny sposób, aby każdy mógł je zrozumieć i zastosować w praktyce. Moim celem jest dostarczanie rzetelnych, zrozumiałych i aktualnych informacji, które wspierają rozwój i innowacyjność w branży.

Napisz komentarz
