ERP w produkcji - jak wybrać system i policzyć koszt wdrożenia

6 sierpnia 2026

System APS uzupełnia ERP, tworząc dynamiczne harmonogramy produkcji. To klucz do efektywnego planowania zasobów przedsiębiorstwa.

Spis treści

Gdy sprzedaż obiecuje termin, magazyn nie ma materiału, a produkcja pracuje według arkusza, problemem zwykle nie jest brak danych, lecz ich rozproszenie. System ERP, czyli planowanie zasobów przedsiębiorstwa, łączy finanse, zakupy, magazyn, produkcję i sprzedaż w jeden obieg informacji. Wyjaśniam, jak działa taki model, które moduły mają największe znaczenie w przemyśle, jak wybrać rozwiązanie oraz ile realnie może kosztować wdrożenie.

ERP porządkuje decyzje od zamówienia po gotowy wyrób

  • Jedna baza danych ogranicza ręczne przepisywanie informacji między działami.
  • MRP wylicza zapotrzebowanie na materiały na podstawie planu produkcji i stanów magazynowych.
  • Planowanie zdolności uwzględnia maszyny, pracowników, narzędzia i terminy dostaw.
  • Wdrożenie trwa od kilku miesięcy w małej firmie do kilkunastu miesięcy w organizacji wielozakładowej.
  • Koszt zależy głównie od liczby modułów, użytkowników, integracji i zakresu modyfikacji.

ERP zaczyna się od wspólnego obrazu firmy

ERP nie jest po prostu większym programem do faktur. To środowisko, w którym dane z różnych obszarów trafiają do wspólnej bazy i mogą być używane przez kolejne procesy. Zamówienie klienta może uruchomić rezerwację zapasu, zapotrzebowanie zakupowe, zlecenie produkcyjne i późniejsze rozliczenie kosztu.

Największa zmiana nie polega więc na tym, że firma ma więcej ekranów. Chodzi o spójność informacji. Gdy handlowiec, planista i kierownik produkcji pracują na innych arkuszach, każdy może mieć inną wersję prawdy. ERP zmniejsza to ryzyko, choć sam system nie naprawi błędnych danych wejściowych.

Jakie zasoby obejmuje system

W przedsiębiorstwie produkcyjnym zasobem jest nie tylko gotówka. System powinien pomagać zarządzać materiałami, maszynami, pracownikami, czasem, magazynem, zdolnościami produkcyjnymi i informacją. W wielu firmach dochodzą także narzędzia, formy, środki transportu, dokumentacja techniczna oraz moce serwisowe.

Typowy zakres ERP obejmuje finanse i księgowość, sprzedaż, zakupy, gospodarkę magazynową, produkcję, kontrolę jakości, utrzymanie ruchu, kadry oraz raportowanie. Nie każda firma potrzebuje wszystkich modułów od pierwszego dnia. Moim zdaniem rozsądniej zacząć od procesów, które dziś generują największe straty, niż kupować szeroki pakiet wykorzystywany w niewielkim stopniu.

ERP a Excel, MES i WMS

Arkusz kalkulacyjny może być dobrym narzędziem pomocniczym, ale słabo sprawdza się jako centralny system dla wielu użytkowników. Trudno w nim kontrolować wersje danych, uprawnienia, historię zmian i zależności między zamówieniem, zapasem a produkcją.

ERP planuje i rozlicza biznes, natomiast MES koncentruje się na bieżącym wykonaniu produkcji na hali. WMS obsługuje bardziej szczegółowo operacje magazynowe, takie jak lokalizacje, skanowanie i trasy kompletacji. W dojrzałej architekturze te rozwiązania współpracują przez integracje, zamiast dublować dane.

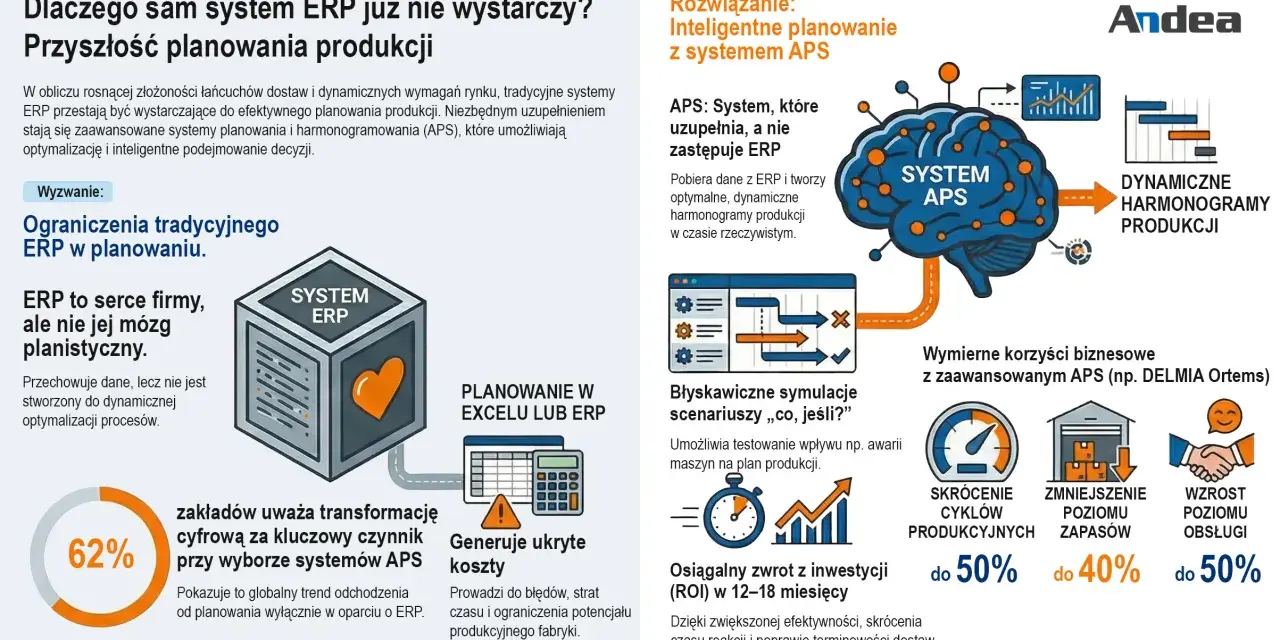

[search_image] schemat planowania produkcji ERP MRP MPS APS przepływ danych

Jak system przekłada popyt na plan produkcji

Największą wartość ERP w zakładzie produkcyjnym widać wtedy, gdy łączy sprzedaż z realnymi możliwościami wykonania zamówień. Sam plan sprzedaży nie wystarczy. Trzeba jeszcze sprawdzić dostępność materiałów, obciążenie maszyn, kalendarze pracy, kompetencje ludzi i terminy dostaw.

Od prognozy do zlecenia

Proces zwykle przebiega na kilku poziomach. Na poziomie strategicznym firma ustala przewidywany popyt i możliwości produkcyjne. Później powstaje główny harmonogram produkcji, a system rozbija go na materiały, operacje i obciążenie zasobów.

Poziom planowania Co odpowiada Praktyczny efekt
S&OP Jak zbilansować sprzedaż, zapasy i moce produkcyjne Jedna wersja planu dla zarządu, sprzedaży i operacji
MPS Co i kiedy ma zostać wyprodukowane Główny harmonogram wyrobów gotowych
MRP Jakich materiałów i komponentów potrzeba Rekomendacje zakupów oraz zleceń produkcyjnych
CRP Czy maszyny i pracownicy mają wystarczającą zdolność Wykrycie przeciążenia przed rozpoczęciem produkcji
APS Jak ułożyć szczegółowy harmonogram przy ograniczeniach Lepsza kolejność zleceń i szybsza reakcja na zmiany

MRP nie jest magiczną prognozą. Oblicza potrzeby na podstawie planu, struktury produktu, stanów magazynowych, zamówień w toku i terminów dostaw. Jeżeli kartoteka materiałowa zawiera błędną ilość albo magazyn pokazuje fikcyjny zapas, system poda precyzyjny, lecz niewłaściwy wynik.

Przykład z zakładu produkcyjnego

Firma otrzymuje zamówienie na 500 urządzeń. Każde wymaga czterech komponentów, a jeden z nich ma sześciotygodniowy termin dostawy. ERP sprawdza zapas, otwarte zamówienia, rezerwacje dla innych klientów i dostępność linii montażowej.

Jeżeli materiału brakuje, planista dostaje informację o potrzebie zakupu. Jeżeli linia jest przeciążona, może przesunąć zlecenie, zlecić część operacji na inną maszynę albo skorygować termin. Najważniejsza korzyść pojawia się przed problemem, a nie dopiero wtedy, gdy produkcja czeka na komponent.

Produkcja na magazyn i na zamówienie

W modelu make to stock firma produkuje na podstawie prognozy i utrzymuje zapas wyrobów. Tu szczególnie ważne są prognozy, rotacja i poziomy zapasu bezpieczeństwa. W make to order produkcja rusza po zamówieniu klienta, dlatego większego znaczenia nabierają terminy materiałów, dostępność zdolności i wiarygodna data realizacji.

Przy produkcji jednostkowej lub projektowej system powinien dodatkowo obsługiwać wersje konstrukcyjne, budżety, zmiany dokumentacji i rozliczanie projektu. Rozwiązanie stworzone dla seryjnej produkcji powtarzalnej może nie pasować do firmy wykonującej krótkie, mocno zróżnicowane serie.

Co sprawdzić przed wyborem systemu

Najpierw spisałbym procesy, a dopiero później nazwy dostawców. Lista funkcji z prezentacji handlowej niewiele mówi, jeśli nie wiadomo, czy system obsłuży konkretną technologię, warianty produktu, partie materiałowe i sposób raportowania pracy na hali.

Moduły ważne dla przemysłu

  • Produkcja powinna obsługiwać struktury produktów, marszruty, zlecenia, operacje, odpady i rozliczanie wykonania.
  • Magazyn powinien kontrolować partie, numery seryjne, lokalizacje, rezerwacje i przyjęcia materiałów.
  • Zakupy powinny łączyć zapotrzebowanie z dostawcami, cenami, terminami i minimalnymi partiami zamówień.
  • Jakość powinna rejestrować kontrole wejściowe, niezgodności, reklamacje i działania korygujące.
  • Utrzymanie ruchu powinno wspierać przeglądy, awarie, części zamienne i historię maszyn.
  • Raportowanie powinno pokazywać koszty, terminowość, wykorzystanie zasobów i rentowność zleceń.

Wymagania techniczne są równie ważne. Sprawdziłbym dostępne API, integrację z MES, WMS, CAD, bankami, platformami sprzedażowymi i elektroniczną wymianą dokumentów. Brak dobrych integracji często kosztuje więcej niż sam moduł, bo zmusza pracowników do ręcznego przepisywania danych.

Demo powinno pracować na danych firmy

Podczas prezentacji poprosiłbym dostawcę o przejście przez jeden pełny scenariusz. Na przykład od zapytania klienta, przez ofertę, zamówienie, rezerwację materiału i produkcję, aż do wysyłki oraz analizy marży.

Warto przygotować co najmniej 5 konkretnych przypadków testowych, w tym opóźnioną dostawę, brak materiału, awarię maszyny, zmianę konstrukcyjną i pilne zamówienie. Dopiero wtedy widać, czy system rzeczywiście wspiera planistę, czy tylko dobrze wygląda na ekranie.

Przeczytaj również: Cyfryzacja firm bez chaosu - jak zaplanować ERP i IT?

Dane podstawowe decydują o jakości planu

Przed wdrożeniem trzeba uporządkować indeksy materiałowe, jednostki miary, struktury produktów, marszruty, czasy operacji, kalendarze i stany magazynowe. To żmudna praca, ale bez niej automatyzacja będzie pozorna.

Najczęstszy błąd polega na przeniesieniu wszystkich historycznych danych bez selekcji. Lepiej ustalić, które dane są potrzebne do bieżącej pracy, które muszą zostać zarchiwizowane, a które można usunąć po zatwierdzeniu przez właścicieli procesów.

Chmura czy własna infrastruktura

Model chmurowy pozwala korzystać z systemu przez internet, a dostawca odpowiada za infrastrukturę, kopie zapasowe i część aktualizacji. Własna instalacja daje większą kontrolę nad środowiskiem, ale przenosi na firmę więcej obowiązków administracyjnych.

Kryterium ERP w chmurze ERP on-premise
Start projektu Zwykle szybszy i z mniejszym kosztem infrastruktury Wymaga serwerów, konfiguracji i zabezpieczeń
Skalowanie Łatwiejsze dodawanie użytkowników i zasobów Może wymagać rozbudowy sprzętu
Kontrola nad środowiskiem Większa zależność od dostawcy Pełniejsza kontrola po stronie firmy
Aktualizacje Częściej prowadzone w ramach usługi Firma planuje i finansuje proces samodzielnie
Ryzyko Awaria dostawcy lub łącza może ograniczyć dostęp Większa odpowiedzialność za bezpieczeństwo i ciągłość pracy

Nie wybierałbym chmury wyłącznie dlatego, że jest modna. Trzeba sprawdzić lokalizację danych, zasady backupu, poziom SLA, możliwość eksportu danych, procedurę zakończenia umowy i sposób obsługi aktualizacji. Przy własnej infrastrukturze trzeba z kolei policzyć serwery, licencje bazodanowe, monitoring, kopie zapasowe i pracę administratorów.

Dla małej lub średniej firmy chmura często upraszcza start. Zakład z wymaganiami dotyczącymi pracy offline, szczególnymi integracjami albo ścisłą kontrolą środowiska może jednak potrzebować instalacji lokalnej lub modelu hybrydowego.

Wdrożenie ERP bez chaosu

Najbezpieczniej prowadzić wdrożenie etapami. Próba uruchomienia wszystkich modułów, integracji i modyfikacji jednocześnie zwiększa ryzyko, że projekt stanie się długi, drogi i trudny do przetestowania.

  1. Diagnoza procesów obejmuje mapę przepływu informacji, problemy, ręczne czynności i wymagania prawne.
  2. Priorytetyzacja wskazuje procesy, które mają największy wpływ na terminowość, koszty i obsługę klienta.
  3. Wybór rozwiązania powinien opierać się na scenariuszach firmy, a nie wyłącznie na liczbie funkcji.
  4. Przygotowanie danych obejmuje czyszczenie kartotek, uzgodnienie słowników i zasady odpowiedzialności za dane.
  5. Testy powinny objąć normalną pracę, błędy, opóźnienia, braki i sytuacje awaryjne.
  6. Start i stabilizacja wymagają wsparcia użytkowników, monitorowania błędów i szybkiego poprawiania konfiguracji.

W małej organizacji prosty zakres może zostać uruchomiony w około 2-6 miesięcy. Projekty średnich firm produkcyjnych często zajmują 6-12 miesięcy, a wdrożenia wielozakładowe mogą trwać 12-18 miesięcy lub dłużej. O czasie decydują przede wszystkim integracje, jakość danych, liczba lokalizacji i gotowość zespołu.

Po stronie firmy powinien działać właściciel biznesowy projektu, nie tylko dział IT. Informatycy zadbają o bezpieczeństwo i integracje, ale to produkcja, magazyn, zakupy i finanse wiedzą, jak proces wygląda naprawdę. Brak zaangażowania użytkowników końcowych jest jednym z prostszych sposobów na stworzenie systemu, którego nikt nie chce używać.

Ostrożnie podchodziłbym również do modyfikacji. Jeżeli każdą niedogodność rozwiązuje się programowaniem, firma może uzależnić się od jednej wersji systemu i utrudnić późniejsze aktualizacje. Najpierw warto sprawdzić, czy problemu nie da się rozwiązać konfiguracją albo zmianą procesu.

Ile kosztuje system i jak policzyć zwrot

Nie ma jednej ceny ERP. W polskich ofertach prosty zakres dla małej firmy może zaczynać się od około 30-80 tys. zł netto, natomiast średnie wdrożenie produkcyjne z integracjami często wymaga budżetu liczonego w setkach tysięcy złotych. Projekty wielozakładowe mogą przekraczać 1 mln zł.

To tylko orientacyjne poziomy, a nie cennik. Na końcową kwotę wpływają licencje lub abonament, analiza, konfiguracja, migracja danych, szkolenia, integracje, modyfikacje, testy, wsparcie po uruchomieniu oraz dalszy rozwój.

Składnik kosztu Co trzeba sprawdzić w ofercie
Licencja lub abonament Liczba użytkowników, modułów, lokalizacji i zasady podwyżek
Wdrożenie Zakres analizy, konfiguracji, testów i uruchomienia
Integracje MES, WMS, e-commerce, banki, EDI, automatyka i raportowanie
Dane Czyszczenie, migracja, archiwizacja i walidacja kartotek
Utrzymanie Wsparcie, aktualizacje, backup, rozwój i konsultacje

Zwrot z inwestycji warto liczyć na podstawie kilku mierników, nie ogólnej obietnicy „większej efektywności”. Można uwzględnić redukcję zapasu, mniej nadgodzin, krótszy czas planowania, niższy poziom braków, mniej przestojów i poprawę terminowości dostaw.

Prosty wzór wygląda tak: okres zwrotu = koszt projektu podzielony przez miesięczną korzyść finansową. Jeżeli wdrożenie kosztuje 240 tys. zł, a potwierdzona oszczędność wynosi 20 tys. zł miesięcznie, teoretyczny zwrot następuje po 12 miesiącach. Trzeba jednak odliczyć koszty utrzymania i uwzględnić, że część efektów pojawi się dopiero po ustabilizowaniu pracy.

Najlepszy system daje decyzję przed problemem

Dobre ERP nie zastępuje planisty, kierownika produkcji ani doświadczenia operatorów. Dostarcza im jednak aktualnych danych, pokazuje ograniczenia i pozwala szybciej porównać scenariusze.

Przed zakupem sprawdziłbym trzy rzeczy: czy system obsługuje najważniejszy proces firmy, czy dane są wystarczająco dobre oraz czy organizacja ma ludzi gotowych zmienić codzienny sposób pracy. Technologia jest dopiero trzecią częścią sukcesu. Największą różnicę robi połączenie uporządkowanych procesów, odpowiedzialności za dane i konsekwentnego korzystania z jednego źródła informacji.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

MRP analizuje plan produkcji, struktury produktów, stany magazynowe, zamówienia w toku i terminy dostaw. Na tej podstawie tworzy rekomendacje zakupów oraz zleceń produkcyjnych. Wynik będzie wiarygodny tylko wtedy, gdy poprawne są kartoteki materiałowe i dane o zapasach.

Warto poprosić dostawcę o przejście przez pełny scenariusz: od zapytania klienta, przez zamówienie, rezerwację materiału i produkcję, aż po wysyłkę oraz analizę marży. Dobrze przygotować co najmniej pięć przypadków testowych, w tym opóźnioną dostawę, brak materiału, awarię maszyny, zmianę konstrukcyjną i pilne zamówienie.

Prosty zakres dla małej firmy może zająć około 2-6 miesięcy i kosztować 30-80 tys. zł netto. Wdrożenie w średniej firmie produkcyjnej często trwa 6-12 miesięcy i wymaga budżetu liczonego w setkach tysięcy złotych. Projekty wielozakładowe mogą trwać 12-18 miesięcy lub dłużej i przekroczyć 1 mln zł.

Chmura zwykle upraszcza start, ogranicza koszty infrastruktury i ułatwia skalowanie, ale zwiększa zależność od dostawcy oraz łącza internetowego. Instalacja on-premise daje większą kontrolę nad środowiskiem, lecz wymaga własnych serwerów, zabezpieczeń, kopii zapasowych i administracji. Przed wyborem trzeba sprawdzić między innymi SLA, lokalizację danych, zasady backupu, możliwość eksportu danych i obsługę aktualizacji.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

mrp mps aps magazyn integracje

Udostępnij artykuł

Sebastian Baranowski

Sebastian Baranowski

Nazywam się Sebastian Baranowski i od 13 lat zajmuję się tematyką przemysłu, techniki oraz zarządzania produkcją. Moja przygoda z tymi dziedzinami zaczęła się w czasie studiów, kiedy to zafascynowałem się możliwościami, jakie niesie ze sobą nowoczesna technologia w kontekście efektywności procesów produkcyjnych. Interesuje mnie przede wszystkim, jak innowacje mogą wpłynąć na poprawę jakości i wydajności w różnych branżach. W swoich artykułach staram się przybliżać złożone zagadnienia w sposób przystępny i zrozumiały. Dokładam wszelkich starań, aby moje teksty były oparte na rzetelnych źródłach, a także aktualne i zgodne z najnowszymi trendami w branży. Lubię analizować różne aspekty zarządzania produkcją oraz technik, które mogą pomóc w rozwiązywaniu problemów, z jakimi borykają się przedsiębiorstwa. Wierzę, że poprzez klarowne przedstawienie wiedzy mogę wspierać innych w dążeniu do rozwoju i doskonalenia ich działań.

Napisz komentarz
