Gdy produkcja zaczyna opierać się na arkuszach, telefonach i pamięci kilku osób, szybko pojawiają się braki materiałów, przestoje oraz zamówienia składane zbyt późno. Systemy MRP pomagają połączyć plan sprzedaży, zapasy, listy materiałowe i terminy dostaw, aby odpowiedzieć na trzy praktyczne pytania: co kupić, ile kupić i kiedy uruchomić produkcję. Poniżej wyjaśniam, jak działa takie rozwiązanie, czym różni się od MRP II, ERP i MES oraz na co zwrócić uwagę przy wyborze i wdrożeniu.
Planowanie materiałów działa najlepiej wtedy, gdy opiera się na wiarygodnych danych
- MRP wylicza zapotrzebowanie na materiały i komponenty na podstawie planu produkcji, zapasów oraz terminów dostaw.
- MRP II rozszerza planowanie o ludzi, maszyny, zdolności produkcyjne i koszty.
- Współczesne rozwiązania zwykle działają jako moduł ERP dla produkcji, a nie całkowicie odrębny program.
- Największe znaczenie mają poprawne listy materiałowe, marszruty, stany magazynowe i czasy realizacji.
- Oprogramowanie nie naprawi procesu, w którym dane są nieaktualne lub pracownicy omijają ustalone zasady.

Co oznacza MRP i gdzie kończy się jego rola
MRP to metoda oraz funkcja informatyczna służąca do planowania potrzeb materiałowych. System analizuje popyt na wyroby gotowe, rozbija go na podzespoły i surowce, a potem sprawdza, czy potrzebne pozycje są dostępne w magazynie albo trzeba je kupić lub wyprodukować.
Najprościej ująć to tak: jeśli firma ma wykonać 100 urządzeń, program sprawdza ich strukturę, czyli listę materiałową BOM, i oblicza zapotrzebowanie na każdą śrubę, obudowę, płytkę czy opakowanie. Uwzględnia przy tym bieżący zapas, otwarte zamówienia, partie zakupowe, zapas bezpieczeństwa oraz czas dostawy.
Trzeba jednak rozróżnić dwa znaczenia skrótu. MRP I odnosi się przede wszystkim do planowania materiałów, natomiast MRP II, czyli Manufacturing Resource Planning, obejmuje szersze planowanie zasobów produkcyjnych. W polskich ofertach handlowych określenie MRP bywa używane również jako skrót myślowy dla całego systemu produkcyjnego, choć formalnie nie każdy jego moduł służy wyłącznie materiałom.
Moim zdaniem największym nieporozumieniem jest traktowanie MRP jako automatu, który samodzielnie podejmuje wszystkie decyzje. Program tworzy rekomendacje, ale człowiek nadal ocenia priorytety, wiarygodność dostawcy, ryzyko opóźnienia oraz to, czy dana partia rzeczywiście ma sens ekonomiczny.
Jak działa planowanie od zamówienia do zakupu
Obliczenia zaczynają się zwykle od głównego harmonogramu produkcji, określanego jako MPS. Zawiera on informacje o tym, jaki wyrób ma powstać, w jakiej liczbie i na kiedy. Źródłem mogą być zamówienia klientów, prognozy sprzedaży albo połączenie obu tych danych.
Następnie system przechodzi przez kolejne poziomy struktury produktu. Dla wyrobu gotowego pobiera komponenty z BOM, dla każdego komponentu sprawdza kolejne podzespoły, a na końcu zestawia surowce i materiały kupowane od dostawców. Ten proces nazywa się eksplozją potrzeb materiałowych.
Jakie dane są potrzebne do wiarygodnego wyniku
- Lista materiałowa BOM, czyli kompletna i aktualna struktura produktu.
- Marszruta technologiczna, która opisuje operacje, stanowiska i kolejność prac.
- Rzeczywiste stany magazynowe, rezerwacje i dostawy będące w drodze.
- Czasy zakupu oraz czasy wykonania poszczególnych operacji.
- Minimalne i maksymalne partie zamówień oraz zapas bezpieczeństwa.
- Kalendarze pracy, dni wolne i dostępne moce produkcyjne.
W wyniku obliczeń planista otrzymuje między innymi propozycję zamówienia materiału, zlecenie produkcyjne albo komunikat o przesunięciu terminu. Przykładowo, gdy dostawca potrzebuje 14 dni roboczych, a montaż kolejnych 3 dni, zamówienie nie może zostać uruchomione dopiero w dniu rozpoczęcia montażu.
Ważne jest także pojęcie zapotrzebowania netto. Program nie zamawia całej ilości wynikającej z planu, tylko odejmuje dostępny zapas, wcześniej zamówione dostawy i inne rezerwacje. Dzięki temu firma ogranicza dublowanie zakupów, choć zbyt niski zapas bezpieczeństwa nadal może zwiększyć ryzyko przestoju.
MRP, MRP II, ERP i MES to nie to samo

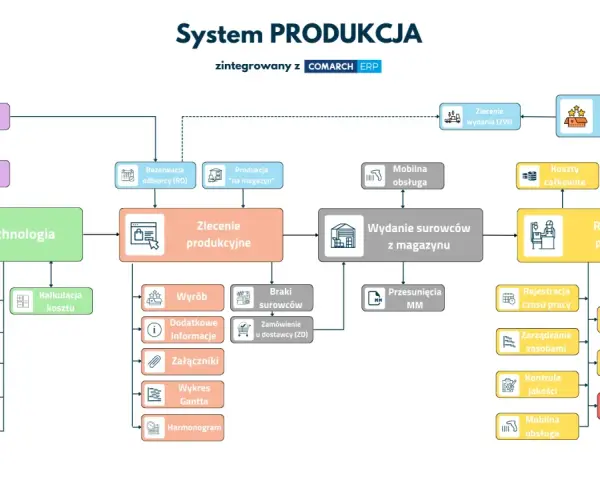

Te skróty często pojawiają się obok siebie, ale oznaczają różne poziomy zarządzania. MRP koncentruje się na materiałach, MRP II patrzy szerzej na zasoby wytwarzania, ERP łączy produkcję z finansami i innymi działami, a MES wspiera bieżącą pracę hali produkcyjnej.
| Rozwiązanie | Główne zadanie | Typowe zastosowanie |
|---|---|---|
| MRP | Planowanie materiałów i terminów zaopatrzenia | Zakupy, zapasy, komponenty, zlecenia produkcyjne |
| MRP II | Planowanie materiałów, ludzi, maszyn i zdolności | Bilansowanie obciążenia oraz planowanie zasobów produkcyjnych |
| ERP | Integracja procesów całego przedsiębiorstwa | Produkcja, magazyn, zakupy, sprzedaż, księgowość i controlling |
| MES | Monitorowanie i sterowanie realizacją produkcji | Raportowanie pracy stanowisk, jakości, przestojów i wykonania operacji |
Granice nie zawsze są ostre, bo współczesne platformy łączą kilka klas funkcji. W praktyce mała lub średnia fabryka częściej kupuje ERP z modułem MRP niż osobny program do samego planowania materiałów.
Nie oznacza to jednak, że ERP zastępuje MES w każdej sytuacji. ERP dobrze zarządza zleceniem, kosztem i planem, natomiast MES może zbierać dane z maszyn w czasie rzeczywistym, rejestrować przestoje i pokazywać, co faktycznie dzieje się na hali.
Jakie funkcje powinno mieć rozwiązanie dla produkcji
Lista funkcji w prezentacji dostawcy może być długa, ale najważniejsze są te, które odpowiadają na realne problemy zakładu. Dla jednej firmy będzie to produkcja jednostkowa i szybka wycena, dla innej śledzenie partii, kontrola terminów przydatności albo planowanie wielu wariantów tego samego produktu.
Planowanie materiałów i zakupów
Podstawą jest możliwość przeliczenia potrzeb dla wielu poziomów BOM oraz wygenerowania propozycji zakupów i zleceń własnych. Dobre narzędzie pozwala też przeprowadzić symulację planu, aby sprawdzić, jak zmiana terminu lub liczby sztuk wpłynie na zapasy i dostawy.
Technologie, marszruty i wersje produktów
System powinien przechowywać nie tylko listę komponentów, ale również kolejność operacji, normy czasowe, stanowiska i zasady kontroli jakości. Przy częstych zmianach konstrukcyjnych przydaje się obsługa wersjonowania BOM, ponieważ stary skład produktu nie może zostać przypadkowo użyty do nowego zlecenia.
Magazyn, identyfikowalność i jakość
Integracja z magazynem ogranicza różnicę między stanem zapisanym w systemie a tym, co rzeczywiście leży na półce. W branżach wymagających kontroli partii ważne są numery serii, daty przydatności, lokalizacje oraz pełna historia wykorzystania materiału w konkretnym wyrobie.
Przeczytaj również: Symfonia ERP - Czy to rozwiązanie dla Twojej firmy?
Wydajność i koszty
Rozszerzone rozwiązania uwzględniają obciążenie maszyn, dostępność pracowników i koszt operacji. Wtedy planista widzi nie tylko, że brakuje materiału, lecz także że jego obróbka wymaga przekroczenia dostępnej zdolności stanowiska.
Za szczególnie przydatne uważam alerty wyjątków. Zamiast przeglądać setki rekordów, planista dostaje informację o opóźnionej dostawie, ujemnym stanie, konflikcie terminów lub zleceniu zagrożonym brakiem komponentu.
Jak wybrać i wdrożyć system bez kosztownej pomyłki
Wybór warto zacząć od mapy procesu, a nie od katalogu funkcji. Trzeba opisać, jak firma przyjmuje zamówienie, tworzy technologię, planuje produkcję, kupuje materiały, wydaje je na halę i rozlicza gotowy wyrób.
- Zdefiniuj problemy, które mają zostać rozwiązane, na przykład braki materiałowe, nieaktualne terminy lub brak informacji o kosztach.
- Sprawdź jakość danych podstawowych, szczególnie BOM, marszrut, indeksów, jednostek miary i stanów magazynowych.
- Przygotuj scenariusze testowe na prawdziwych produktach, a nie wyłącznie na danych demonstracyjnych.
- Zweryfikuj integracje z księgowością, magazynem, sprzedażą, CAD, automatyką lub MES, jeśli są potrzebne.
- Uruchom rozwiązanie etapami, zaczynając od jednego zakładu, wydziału albo grupy produktów.
- Ustal mierniki efektu, takie jak terminowość dostaw, liczba pilnych zakupów, poziom zapasów i czas przygotowania planu.
Najczęstszy błąd polega na przeniesieniu do nowego programu nieuporządkowanych danych. Jeśli w bazie występują trzy różne indeksy dla tego samego materiału, a czas dostawy wynosi raz 5, a raz 20 dni, nawet najlepszy algorytm wygeneruje pozornie precyzyjny, lecz błędny plan.
Nie przekonuje mnie też wdrażanie wszystkich modułów jednocześnie. Bezpieczniejszy jest zakres obejmujący planowanie, zakupy, magazyn i podstawowe zlecenia produkcyjne, a dopiero później rozszerzenie o zaawansowane harmonogramowanie, analitykę czy połączenia z maszynami.
Przy porównywaniu ofert trzeba pytać o całkowity koszt, nie tylko cenę licencji. Znaczenie mają abonament lub utrzymanie, konfiguracja, migracja danych, szkolenia, integracje, wsparcie oraz późniejsze zmiany procesu. Dla wielu firm większym wydatkiem niż samo oprogramowanie okazuje się czas pracowników potrzebny na uporządkowanie danych i procedur.
Co naprawdę decyduje o efekcie po wdrożeniu
MRP daje najlepsze wyniki wtedy, gdy plan produkcji, magazyn i zakupy pracują na tej samej informacji. Jeżeli operator nie raportuje wykonania, magazyn nie rejestruje rozchodów, a handlowiec obiecuje termin bez sprawdzenia zdolności produkcyjnej, system będzie tylko elegancko pokazywał chaos.
Przed uruchomieniem warto ustalić właścicieli danych oraz częstotliwość ich kontroli. Listy materiałowe powinny być aktualizowane po zmianach konstrukcyjnych, czasy dostaw trzeba weryfikować na podstawie rzeczywistych realizacji, a zapasy bezpieczeństwa należy korygować, gdy zmienia się popyt lub stabilność dostaw.
Najrozsądniej traktować taki program jako narzędzie do podejmowania decyzji, a nie cyfrowy zamiennik planisty. Jeśli dane są rzetelne, firma może ograniczyć zakupy awaryjne, lepiej wykorzystać kapitał zamrożony w zapasach i wcześniej zauważyć ryzyko opóźnienia. Bez dyscypliny procesowej system MRP nie rozwiąże problemu, lecz jedynie przeniesie go z arkusza kalkulacyjnego do nowego interfejsu.
