Automatyzacja transportu w magazynie - jak dobrać technologię?

18 lipca 2026

Nowoczesny magazyn z autonomicznym robotem transportującym paczki. Automatyzacja magazynu to klucz do efektywności.

Spis treści

W magazynie najwięcej czasu często nie znika podczas samej kompletacji, lecz w drodze między rampą, regałem, produkcją i strefą wysyłki. Automatyzacja transportu pomaga uporządkować te przepływy, ograniczyć liczbę ręcznych przejazdów i lepiej wykorzystać pracowników, ale tylko wtedy, gdy technologia odpowiada rzeczywistemu procesowi. Poniżej pokazuję, jakie rozwiązania mają sens, jak policzyć opłacalność wdrożenia i gdzie najczęściej pojawiają się problemy.

Najważniejsze decyzje dotyczące automatycznego transportu w magazynie

  • Najpierw proces, później urządzenie - wybór robota lub przenośnika powinien wynikać z liczby kursów, rodzaju ładunku i układu hali.
  • AGV i AMR sprawdzają się przy powtarzalnym przewozie palet, pojemników oraz komponentów między stałymi punktami.
  • WMS, WCS i ERP muszą wymieniać dane, aby zlecenia transportowe nie były tworzone ręcznie.
  • Wdrożenie etapowe zmniejsza ryzyko i pozwala sprawdzić efekty na jednym odcinku procesu.
  • Bezpieczeństwo obejmuje nie tylko czujniki robota, lecz także organizację ruchu, oznakowanie i szkolenie pracowników.

Co obejmuje automatyzacja przepływu materiałów

W praktyce chodzi o zastąpienie części ręcznych przejazdów i decyzji systemem, który sam przyjmuje zlecenie, wybiera trasę oraz dostarcza ładunek do określonego punktu. Może to być transport palety z przyjęcia do lokalizacji składowania, dowóz komponentów na linię albo przekazanie kartonu z kompletacji do pakowania. Nie każda operacja wymaga robota, a dobrze zaprojektowana automatyzacja często łączy kilka prostszych technologii.

Najczęściej spotykam cztery poziomy takiego rozwiązania. Pierwszy to cyfrowe zlecanie zadań przez WMS, czyli system zarządzania magazynem. Drugi obejmuje przenośniki, windy i sortery. Trzeci wykorzystuje wózki AGV lub roboty AMR, a czwarty łączy transport z automatycznym składowaniem, pobieraniem i identyfikacją towaru.

Rozwiązanie Najlepsze zastosowanie Ograniczenie
Przenośniki rolkowe i taśmowe Stały przepływ kartonów, pojemników i paczek między określonymi strefami Mała elastyczność przy częstych zmianach układu hali
AGV Powtarzalny transport palet po zdefiniowanych trasach Zmiana trasy może wymagać przebudowy infrastruktury lub konfiguracji
AMR Transport pojemników, półek lub komponentów w zmiennym środowisku Wymaga dobrej organizacji ruchu i wolnej przestrzeni manewrowej
Shuttle i układnice Składowanie dużej liczby jednostek na ograniczonej powierzchni Wyższy koszt inwestycji i mniejsza tolerancja na błędy projektowe

Ważne rozróżnienie dotyczy AGV i AMR. AGV porusza się według zdefiniowanej logiki, na przykład po taśmie, markerach lub cyfrowej mapie, natomiast AMR potrafi dynamicznie omijać przeszkody i zmieniać trasę. Nie oznacza to jednak, że robot mobilny sam rozwiąże każdy problem. Jeśli lokalizacje są źle opisane, a zlecenia mają niekompletne dane, bardziej elastyczna maszyna tylko szybciej przeniesie bałagan.

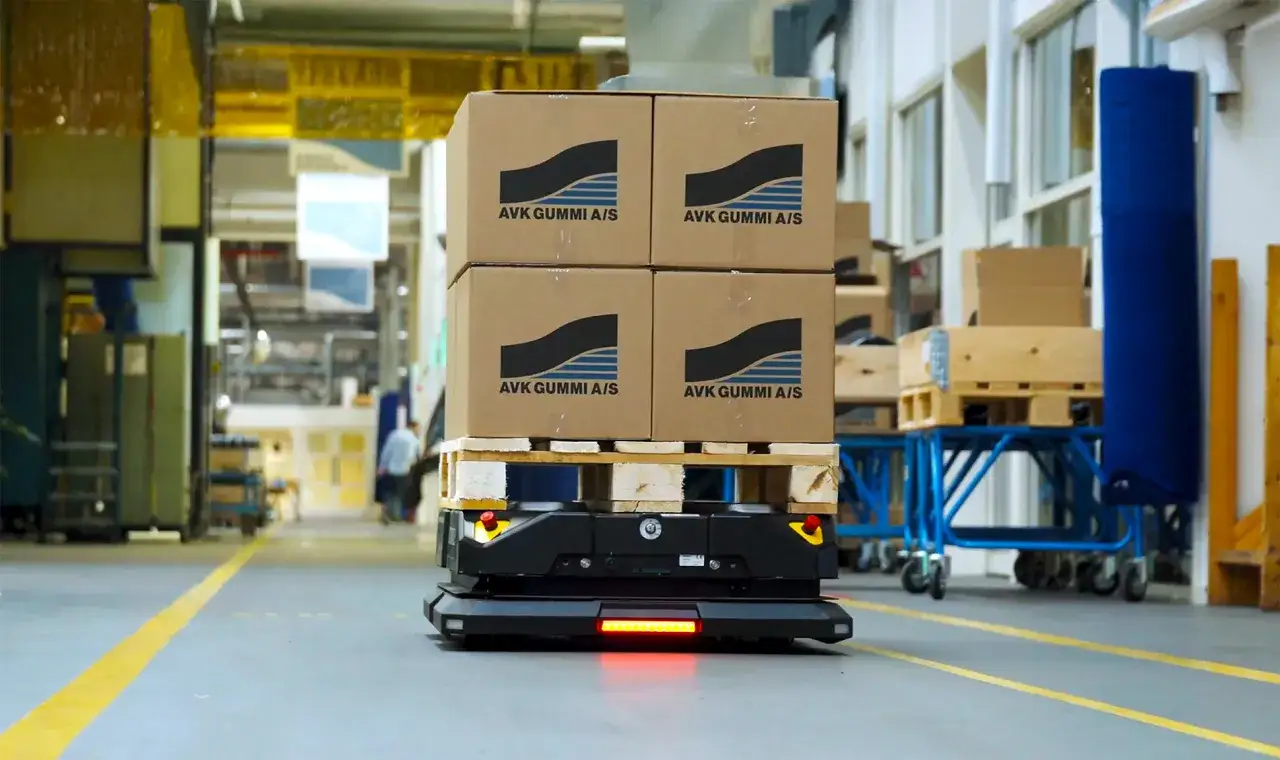

Autonomiczny wózek transportowy z czterema kartonami AVK GUMMI A/S na palecie. To przyszłość automatyzacji transportu w magazynie.

Gdzie automatyzacja daje największy efekt

Najlepszym kandydatem jest transport, który odbywa się często, na podobnym dystansie i według powtarzalnych reguł. Przykładem może być przewóz palet z bufora przyjęcia do regałów, dowóz komponentów na stanowiska produkcyjne albo odbiór gotowych kartonów ze strefy pakowania. W takich miejscach można precyzyjnie zmierzyć liczbę kursów, czas przejazdu i przestoje.

Magazyn produkcyjny

W zakładzie produkcyjnym pojazdy bez operatora mogą dostarczać komponenty w systemie milk-run. Oznacza to cykliczną trasę, na której robot lub wózek odwiedza kilka stanowisk i uzupełnia zapasy. Korzyścią nie jest wyłącznie mniejsza liczba wózków widłowych, lecz także stabilniejszy rytm pracy linii.

Takie rozwiązanie ma sens szczególnie wtedy, gdy produkcja zużywa podobne materiały przez całą zmianę. Przy dużej zmienności zleceń lepiej zacząć od kilku tras o stałym zapotrzebowaniu niż próbować objąć systemem całą halę.

Centrum dystrybucyjne i e-commerce

W magazynie wysyłkowym automatyzacja może połączyć strefę kompletacji, pakowania, sortowania i ekspedycji. Przenośniki oraz sortery ograniczają ręczne przenoszenie paczek, a AMR mogą dostarczać pojemniki lub całe regały do operatora. Największą różnicę widać przy dużej liczbie podobnych zamówień, gdy każda minuta przejazdu powtarza się setki razy dziennie.

Place i strefy przeładunkowe

Automatyzacja może dotyczyć także awizacji dostaw, rezerwowania okien czasowych i kierowania ciężarówek do właściwej rampy. System YMS, czyli narzędzie do zarządzania placem magazynowym, przekazuje informacje między przewoźnikiem, ochroną i magazynem. To prostszy etap niż zakup robotów, a często szybko ogranicza kolejki i skokowe obciążenie ramp.

Jak dobrać technologię do procesu

Dobór urządzenia zaczynam od danych, nie od katalogu producenta. Przez co najmniej kilka dni warto zebrać informacje o liczbie przejazdów, masie ładunków, długości tras, godzinach szczytu, liczbie zatrzymań i przyczynach ręcznych interwencji. Minimalny zestaw danych obejmuje wolumen godzinowy, czas cyklu i dostępność trasy.

  1. Opisz przepływ od punktu pobrania do miejsca dostarczenia.
  2. Podziel ładunki według wymiarów, masy, sposobu odkładania i wymagań bezpieczeństwa.
  3. Zmierz obciążenie w zwykły dzień oraz w okresach szczytowych.
  4. Sprawdź infrastrukturę, w tym posadzkę, szerokość korytarzy, rampy, bramy i strefy dla pieszych.
  5. Wybierz pilotaż obejmujący jeden powtarzalny proces i jasno określony wynik.

Dla kartonów i pojemników przemieszczanych między stałymi punktami zwykle wystarczy przenośnik. Dla palet kursujących po kilku stałych trasach lepszy może być AGV, a przy częstych zmianach układu i wielu punktach dostaw warto rozważyć AMR. Najdroższe rozwiązanie nie jest automatycznie najlepsze, szczególnie gdy proces ma sezonowy charakter.

Trzeba też uwzględnić wydajność, a nie tylko maksymalną prędkość urządzenia. Jeśli robot może przewieźć 20 ładunków na godzinę, lecz 40 procent czasu czeka na zwolnienie rampy albo operatora, rzeczywista przepustowość będzie znacznie niższa. Dlatego przed zakupem dobrze wykonać symulację obciążenia i sprawdzić scenariusz awarii jednego pojazdu.

Integracja z WMS, ERP i systemem sterowania

Robot bez danych jest tylko drogim środkiem transportu. WMS powinien wiedzieć, jaki towar należy pobrać, skąd go odebrać i dokąd dostarczyć, natomiast WCS, czyli system sterowania automatyką, przekłada zlecenie na konkretną sekwencję ruchów. ERP dostarcza szerszego kontekstu, na przykład informacji o zamówieniu, produkcji lub dostawie.

Przepływ danych powinien działać w obie strony. System zleca zadanie, urządzenie potwierdza jego przyjęcie, a po dostarczeniu przekazuje status oraz ewentualny komunikat o błędzie. Brak potwierdzenia wykonania zadania tworzy ryzyko rozbieżności stanów, nawet jeśli sam robot pracuje bez zarzutu.

Przed wdrożeniem sprawdzam przede wszystkim jakość kartotek. Jednostki miary, kody SSCC, lokalizacje, masa palety i zasady blokowania zapasu muszą być spójne. W wielu projektach problemem nie jest integracja techniczna, tylko niejednoznaczne dane podstawowe.

System Za co odpowiada Przykładowy komunikat
ERP Planowanie sprzedaży, zakupów, produkcji i finansów Zapotrzebowanie na 10 palet komponentu
WMS Zapasy, lokalizacje i zadania magazynowe Pobierz paletę z lokalizacji A-03-02
WCS Sterowanie urządzeniami i kolejnością operacji Wyślij pojazd do punktu pobrania
YMS lub TMS Awizacje, rampy i planowanie transportu zewnętrznego Zarezerwuj rampę na godzinę 10:30

Ile kosztuje wdrożenie i kiedy inwestycja się zwraca

Nie ma jednej ceny automatyzacji, ponieważ koszt zależy od liczby urządzeń, długości tras, rodzaju ładunków, integracji i wymagań budowlanych. Orientacyjnie prosty system przenośników dla jednej strefy może kosztować od kilkuset tysięcy złotych, natomiast rozbudowane rozwiązanie z flotą robotów, regałami automatycznymi i integracją WMS może wymagać kilku lub kilkunastu milionów złotych.

Sam robot mobilny to tylko część budżetu. Trzeba doliczyć stacje ładowania, oznakowanie, zabezpieczenia, oprogramowanie, mapowanie, testy, szkolenia, serwis i ewentualne zmiany posadzki. W praktyce koszty dodatkowe mogą stanowić 20-50 procent wartości urządzeń, zależnie od stanu infrastruktury i zakresu integracji.

Zwrot inwestycji liczę na podstawie kilku wskaźników, a nie samej redukcji etatów. Uwzględniam liczbę obsadzanych zmian, ograniczenie błędów, wzrost przepustowości, mniejszą liczbę uszkodzeń oraz możliwość obsługi większego wolumenu bez rozbudowy hali. Dla wielu projektów rozsądny cel to 3-6 lat, ale wynik zależy od pracy systemu przez cały rok i poziomu wykorzystania.

Przykładowo, jeśli rozwiązanie kosztuje 1,5 mln zł, a roczne oszczędności i dodatkowa marża wynoszą 400 tys. zł, prosty okres zwrotu wynosi 3,75 roku. To wyliczenie nie uwzględnia kosztu finansowania, przestojów wdrożeniowych ani serwisu, dlatego przed decyzją warto policzyć także wariant ostrożny, w którym wolumen jest o 20-30 procent niższy od planowanego.

Jak wdrożyć system bez zatrzymania magazynu

Najbezpieczniejszy model obejmuje wdrożenie etapowe. Zaczynam od jednego przepływu, na przykład transportu palet między przyjęciem a buforem, i ustalam mierzalne cele. Mogą to być 95-procentowa realizacja zleceń bez ręcznej interwencji, skrócenie czasu cyklu o 25 procent albo zmniejszenie liczby błędnych odłożeń do określonego poziomu.

Etap pierwszy obejmuje audyt i projekt

Na tym etapie powstaje mapa przepływów, lista ładunków, analiza ryzyka i model obciążenia. Trzeba też określić, kto podejmuje decyzję w razie blokady trasy, pustej lokalizacji albo uszkodzonego opakowania. Procedura wyjątków jest równie ważna jak normalny scenariusz pracy.

Etap drugi to pilotaż

Pilotaż powinien działać na ograniczonym obszarze, lecz w realnych warunkach, z prawdziwymi zleceniami i zmianami pracowników. Nie wystarczy test w spokojny dzień. Trzeba sprawdzić szczyt wysyłkowy, brak miejsca w buforze, rozładowaną baterię i ruch pieszych.

Przeczytaj również: SAP WM - czy Twojemu magazynowi to wystarczy?

Etap trzeci to skalowanie

Po pilotażu można zwiększać liczbę urządzeń, dodawać kolejne trasy i integrować następne strefy. Zostawiłbym przy tym możliwość ręcznego wykonania krytycznych operacji. Odporność magazynu rośnie, gdy człowiek może przejąć zadanie w sytuacji awaryjnej, a nie wtedy, gdy każdy proces zależy od jednego systemu.

Najczęstsze błędy i wymagania bezpieczeństwa

Najczęstszy błąd polega na zakupie technologii przed uporządkowaniem procesu. Jeśli magazyn nie ma stabilnych lokalizacji, a pracownicy obchodzą zasady odkładania towaru, automatyzacja zwiększy liczbę wyjątków. Z mojego doświadczenia wynika, że czasem większy efekt daje najpierw WMS, skanowanie kodów i wyznaczenie buforów niż natychmiastowy zakup floty robotów.

Drugim problemem jest pomijanie pracowników operacyjnych. To oni najlepiej wiedzą, gdzie palety się klinują, które opakowania przewracają się na zakrętach i kiedy dostawy przyjeżdżają poza planem. Ich udział w testach skraca listę poprawek i ułatwia późniejsze przyjęcie nowego sposobu pracy.

Bezpieczeństwo należy projektować od początku. Norma PN-EN ISO 3691-4:2024-01 obejmuje wymagania dotyczące bezoperatorowych wózków przemysłowych, w tym AGV i AMR. W praktyce oznacza to potrzebę analizy stref ruchu, odległości ochronnych, sygnalizacji, zatrzymania awaryjnego i zasad współdzielenia przestrzeni przez ludzi oraz maszyny.

  • Oddziel ruch pieszy od tras pojazdów tam, gdzie pozwala na to układ hali.
  • Ogranicz prędkość w pobliżu skrzyżowań, ramp i stanowisk pracy.
  • Oznacz miejsca zatrzymania, ładowania i ręcznej obsługi.
  • Przetestuj awarie czujników, sieci, baterii i komunikacji z WMS.
  • Szkol operatorów z zachowania podczas blokady lub zatrzymania pojazdu.

Nie zakładałbym też, że robot będzie pracował bezobsługowo przez cały okres eksploatacji. Potrzebne są przeglądy, części zamienne, aktualizacje oprogramowania i osoba odpowiedzialna za analizę alarmów. Serwis oraz dostępność urządzeń powinny znaleźć się w kalkulacji zwrotu od pierwszego dnia.

Jak ocenić gotowość firmy do automatyzacji

Przed zamówieniem oferty warto odpowiedzieć sobie na kilka prostych pytań. Czy znamy liczbę przejazdów i ich sezonowość? Czy każda jednostka ładunkowa ma jednoznaczny kod? Czy posadzka, korytarze i strefy odkładcze pozwalają na bezpieczny ruch? Czy w razie awarii mamy plan ręcznej obsługi?

Jeśli odpowiedzi są niepewne, zacząłbym od pomiarów i uporządkowania danych. Gotowość procesowa jest ważniejsza niż sama powierzchnia magazynu. Mała firma z powtarzalnym przepływem może uzyskać lepszy wynik niż duże centrum dystrybucyjne, w którym każdy dział pracuje według innych reguł.

Dobrym wskaźnikiem dojrzałości jest także możliwość opisania procesu w formie kilku jednoznacznych reguł. Jeżeli pracownik musi za każdym razem pytać przełożonego, gdzie odstawić ładunek, najpierw trzeba uporządkować decyzje. Dopiero później warto przenosić je do oprogramowania i automatyki.

Od pierwszego pilotażu do stabilnej pracy magazynu

Automatyczny transport najlepiej traktować jako projekt operacyjny, a nie jednorazowy zakup urządzeń. Najpierw trzeba znaleźć powtarzalny przepływ, policzyć jego koszt, przygotować dane i sprawdzić rozwiązanie w małej skali. Dopiero wyniki pilotażu powinny decydować o dalszej rozbudowie.

Jeżeli system skraca trasy, daje bieżącą informację o ładunku i pozwala pracownikom skupić się na zadaniach wymagających decyzji, spełnia swoje zadanie. Gdy tylko przenosi problemy z hali do programu sterującego, inwestycję trzeba zatrzymać i wrócić do projektu procesu. Najlepsza automatyzacja to ta, która poprawia przewidywalność pracy, a nie ta, która wygląda najbardziej efektownie na prezentacji.

FAQ - Najczęstsze pytania

Przenośniki są najlepsze dla stałego przepływu kartonów i pojemników między określonymi strefami. AGV sprawdza się przy powtarzalnym transporcie palet po zdefiniowanych trasach, a AMR przy zmiennym układzie hali, wielu punktach dostaw i potrzebie omijania przeszkód.

Należy zmierzyć liczbę przejazdów, masę i wymiary ładunków, długość tras, czas cyklu, godziny szczytu, liczbę zatrzymań oraz przyczyny ręcznych interwencji. Trzeba też sprawdzić posadzkę, szerokość korytarzy, rampy, bramy i strefy ruchu pieszych.

WMS wskazuje towar, lokalizację pobrania i miejsce dostawy, a WCS przekłada zlecenie na ruch urządzenia. System powinien potwierdzać przyjęcie i wykonanie zadania oraz zgłaszać błędy. Spójne jednostki miary, kody SSCC i dane lokalizacji ograniczają ryzyko rozbieżności stanów.

W artykule jako rozsądny cel wskazano 3-6 lat, zależnie od wykorzystania systemu i pracy przez cały rok. Przy koszcie 1,5 mln zł oraz rocznych oszczędnościach i dodatkowej marży na poziomie 400 tys. zł prosty okres zwrotu wynosi 3,75 roku, bez uwzględnienia finansowania, przestojów i serwisu.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

agv amr przenośniki wms milk-run

Udostępnij artykuł

Ignacy Przybylski

Ignacy Przybylski

Nazywam się Ignacy Przybylski i od 10 lat zajmuję się tematyką przemysłu, techniki oraz zarządzania produkcją. Moje zainteresowanie tymi dziedzinami zrodziło się już w czasach studiów, gdy odkryłem, jak wiele wyzwań i możliwości niesie ze sobą nowoczesna produkcja. Lubię dzielić się wiedzą na temat najnowszych trendów, innowacji oraz skutecznych strategii zarządzania, które mogą pomóc firmom w osiąganiu lepszych wyników. W mojej pracy koncentruję się na analizie i porównywaniu informacji, co pozwala mi na przedstawienie złożonych tematów w przystępny sposób. Staram się, aby każdy artykuł, który piszę, był nie tylko aktualny, ale także użyteczny i zrozumiały dla czytelników. Wierzę, że rzetelne źródła i klarowne przedstawienie wiedzy są kluczem do skutecznego zarządzania w dynamicznie zmieniającym się świecie przemysłu.

Napisz komentarz
